世运会保电重点项目攻坚冲刺 将提升东部新区电力保障能力

2025-06-06 10:20:09

红星新闻网(记者 李慧颖)6月6日报道 6月4日凌晨3时30分,成都空港新城220千伏输变电工程现场灯火通明,机械轰鸣。随着最后一处跨越成都地铁(资阳线)工作的完成,2025年成都世界运动会国网成都供电公司负责的7项保电重点项目建设进度达80%,正式迈入最后攻坚冲刺阶段。

6月5日下午,记者走进施工现场,看到作业人员与施工用车正紧张作业,一派繁忙景象。据了解,为保障世运会电力供应,国网成都供电公司统筹推进7项保电重点项目及相关配套线路增容改造工程,新建3座220千伏变电站、227.8公里220千伏输电线路和30公里110千伏输电线路的任务艰巨而紧迫。

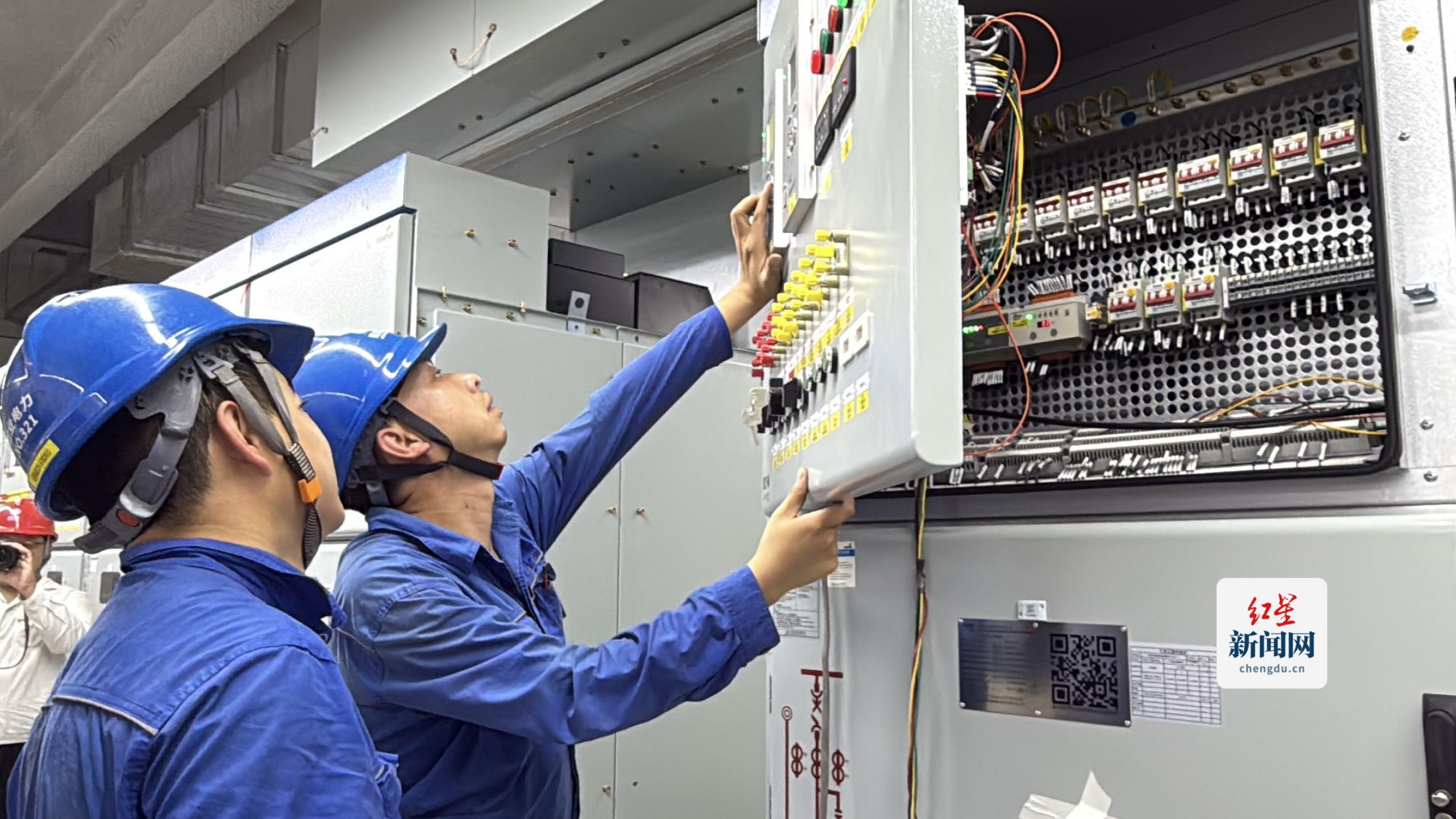

0605_1

“整体项目将在迎峰度夏前投运。”国网成都供电公司成都空港新城220千伏变电站业主项目经理沈洁介绍,为保证保电工作顺利完成,国网成都供电公司通过倒排工期,精心制作“施工作战图”,采用智能化技术手段,严格落实“月统筹、周协调、日管控”推进机制。沈洁说道:“以成都空港新城220千伏输变电工程为例,自2024年3月开工以来,目前变电站已进入电气设备调试阶段,架空线路正进行导地线展放作业,电缆线路通道修建也在同步推进。”但整个工程建设也是困难重重,包括需多次跨越高速公路、地铁线路,钻越超高压线路,跨越各类线路达120次。为此,施工团队全力打造机械化施工示范工程,无人机放线、智能张力控制等先进技术的运用,既降低了安全风险,又提升了施工效率。

此外,记者了解到,东部新区作为世运会主赛区之一,国网成都市东部新区供电公司已成立保电领导小组,完成了保障点位电网侧溯源、现场查勘和梳理,对直供输电线路、变电站开展多项带电检测,编制了详尽的“一站一案”“一线一案”“一馆一案”及应急预案,并对保电设备进行综合检修。未来保电期间,还将依托保电指挥平台,实现人工巡视值守与设备在线监测的有机结合。

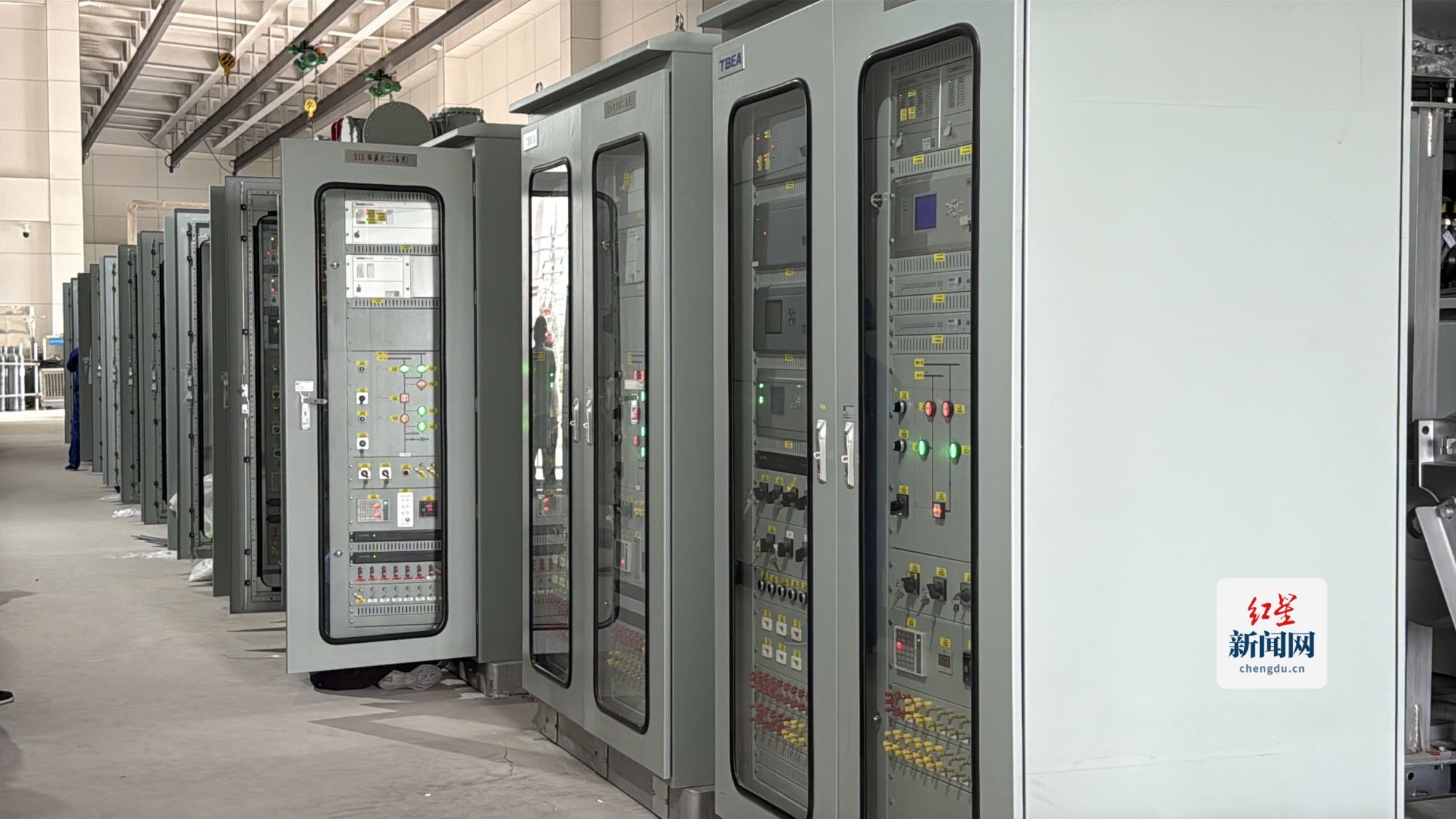

0605_2

国网成都供电公司的建设者们正在工地上争分夺秒,以坚定的决心和高效的行动,全力确保世运会保电重点项目按期建成投运,为2025年成都世界运动会的顺利举办筑牢坚实的电力保障。据了解,项目投运后,将显著提升机场、高铁、地铁等重要设施的电力保障能力,满足成都东部新区日益增长的用电需求。
